Grutage d'un plancher en bois au-dessus du chantier
Le chantier

Construire ensemble, pièce par pièce

Depuis 2020, le bâtiment sort de terre en auto-construction, épaulé par des professionnels du bois. Voici les grandes étapes.

Trois tranches de travaux

Le bâtiment a été construit en trois phases : d'abord les deux premiers appartements, puis les espaces communs et un appartement, enfin les deux derniers appartements. Murs et planchers sont assemblés à plat sur de grandes tables, puis levés à la grue.

2020

Septembre 2020

On défriche la zone de chantier

Fin septembre, les travaux de défrichage de l'espace de construction commencent. Après trois années de ténacité pour obtenir le permis de bâtir, l'aventure se concrétise enfin.

2021

Janvier – février 2021

Les travaux démarrent

Les fondations sont posées en janvier. En février, la première tranche commence : les deux premiers appartements, en auto-construction.

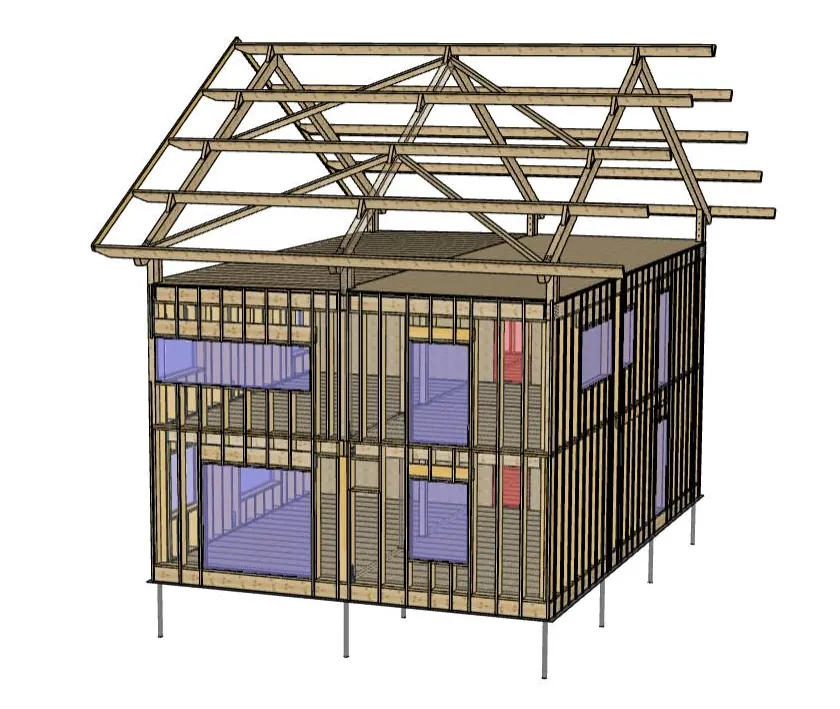

La maquette 3D de l'ossature

Avril 2021

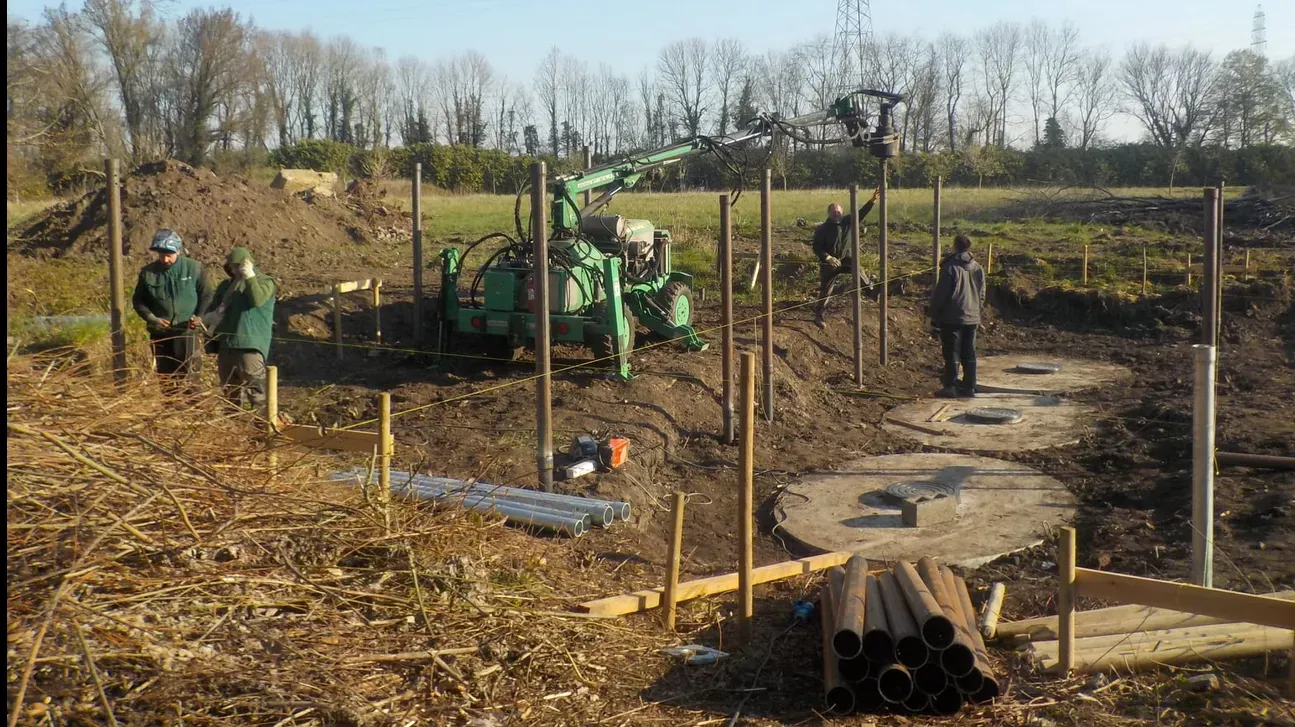

Citernes et pieux de fondation

Les trois premières citernes sont posées, puis les pieux de fondation : des « pilotis » qui descendent entre 12 et 20 mètres sous terre et portent la plateforme du bâtiment.

Plus écologique qu'un radier en béton, cette technique laisse le sol intact.

Pose des pieux de fondationAu bord de l'étang

Mai 2021

Les chantiers participatifs commencent

Sous la houlette très sympa et bienveillante de Julie, notre coach menuisière, on monte trois tables de construction de 8 m sur 6. Les bois arrivent prédécoupés et annotés : il suffit de bien lire les plans ! On commence par le rez-de-chaussée : planchers, murs extérieurs et intérieurs.

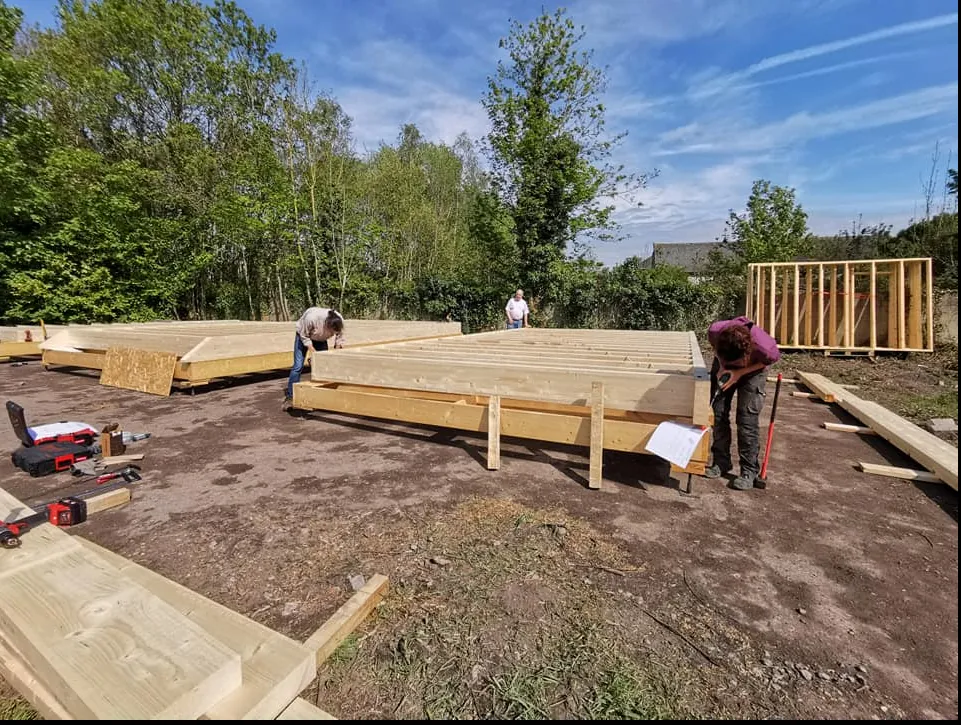

Les tables de construction

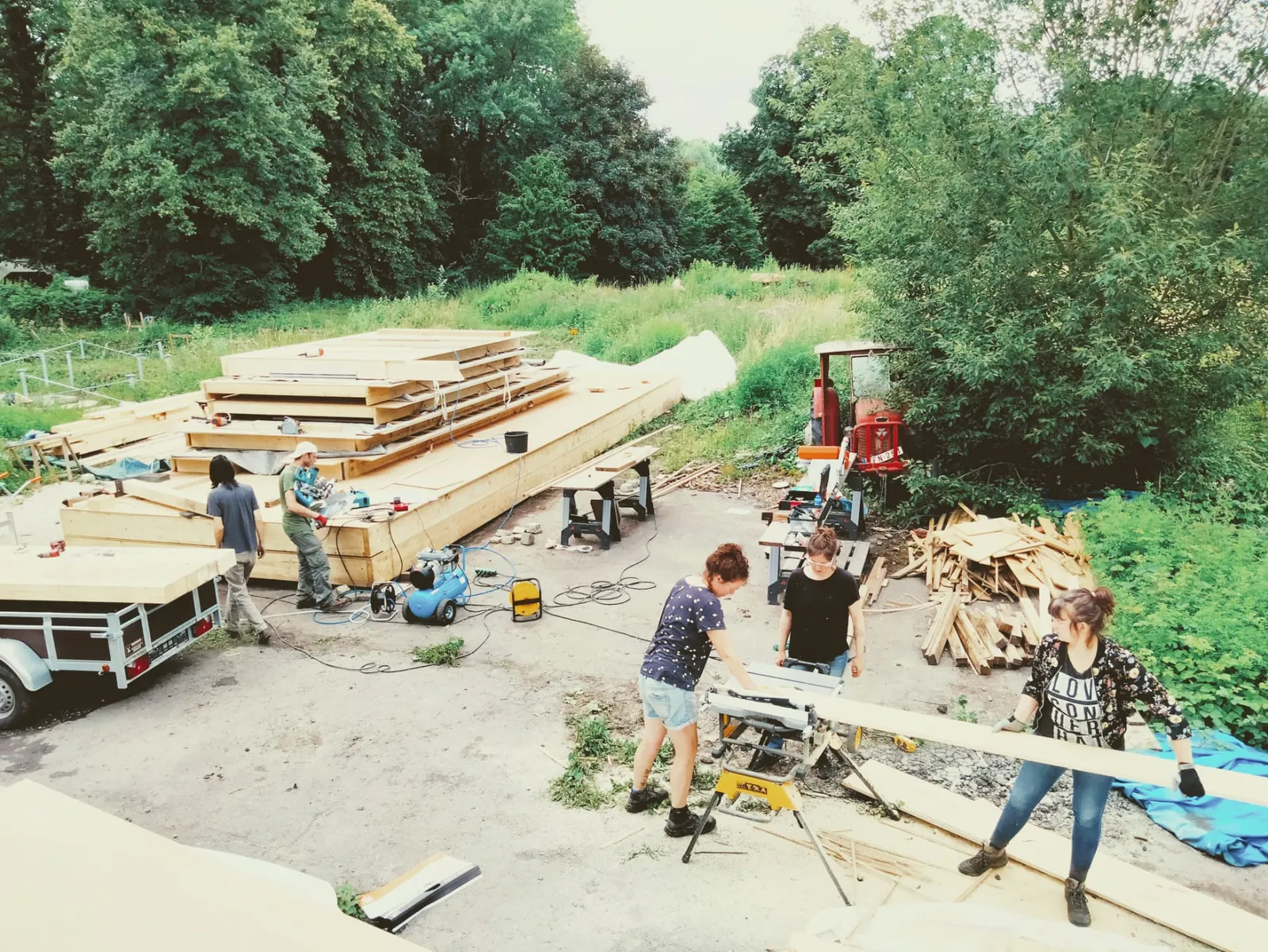

Juillet – août 2021

Montage à plat, puis grutage

Plateformes, murs et planchers de la première phase sont assemblés à l'horizontale, ainsi que les fermes de toit (les « arbalétriers »). À partir du 4 août, une grue soulève les éléments pour les assembler à la verticale.

Montage sur les tablesLes fermes de toiture

Septembre 2021

Hors d'eau !

Le 27 septembre, les panneaux du toit sont posés : la première phase est (enfin) en grande partie hors d'eau. Les châssis suivront quelques semaines plus tard. Cet hiver, place à l'aménagement intérieur des deux premiers appartements.

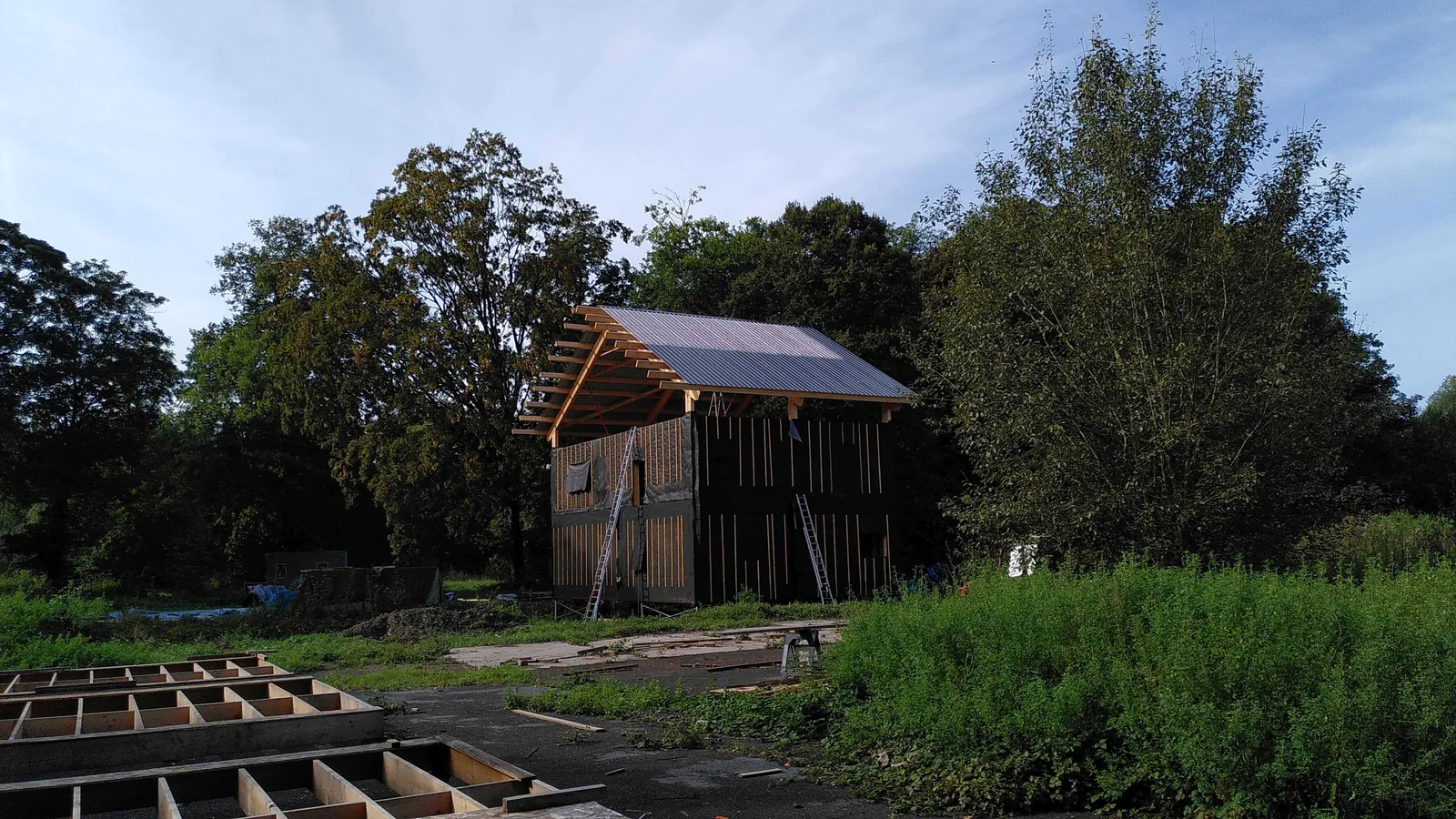

La première phase, toit posé

Décembre 2021

Cave et citernes des phases 2 et 3

Le 21 décembre, une cave et trois nouvelles citernes sont placées sous les futures phases 2 (communs et un appartement) et 3 (deux appartements). Les pieux suivront, et le gros œuvre reprendra au printemps.

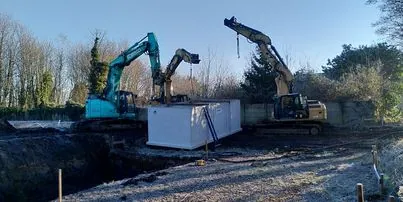

Pose de la cave

2022

Printemps 2022

Le collectif est au complet

Cinq familles propriétaires portent désormais le projet. À l'intérieur des premiers appartements, les panneaux OSB habillent les murs.

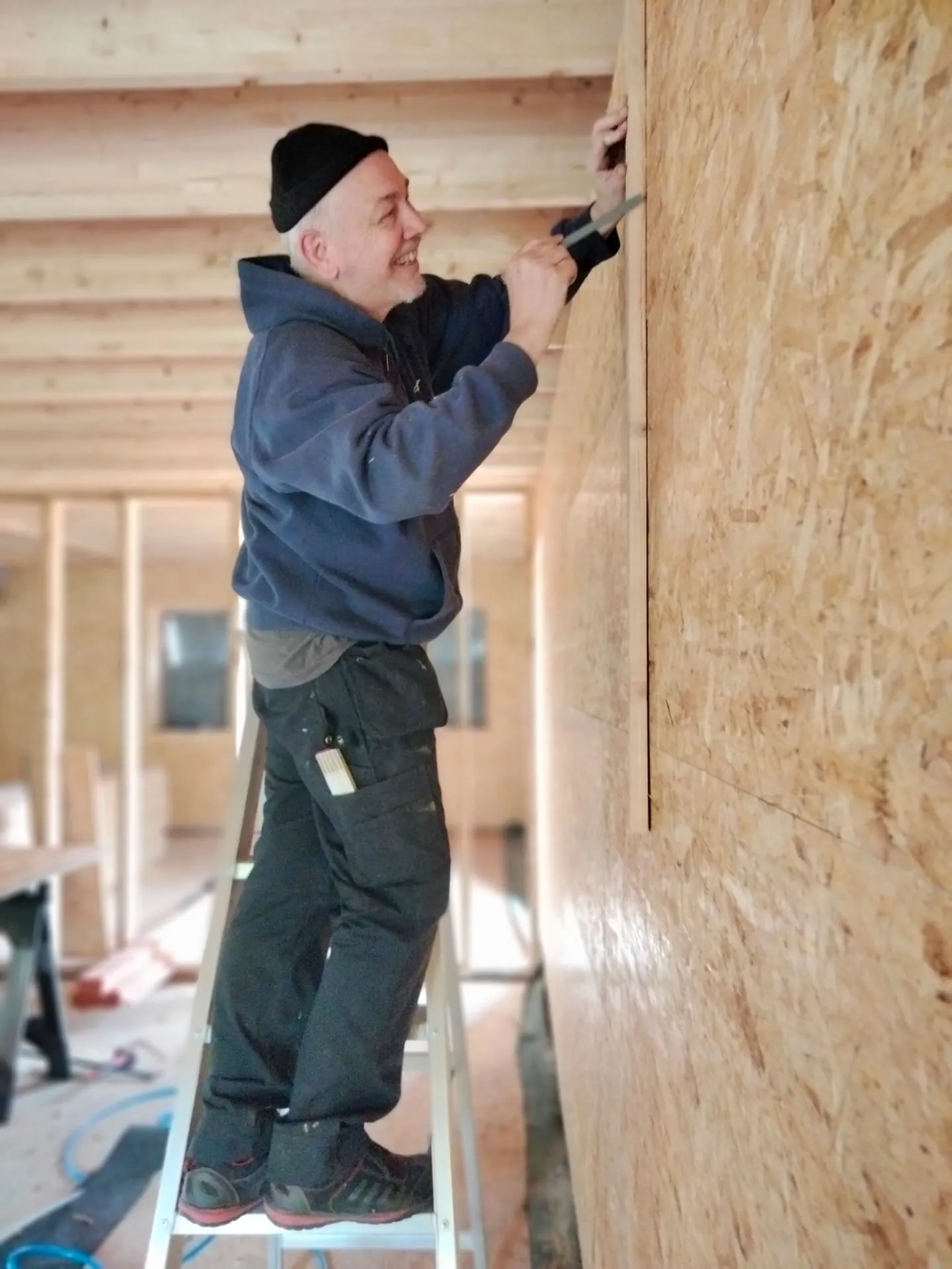

Pose des panneaux OSB

Été 2022

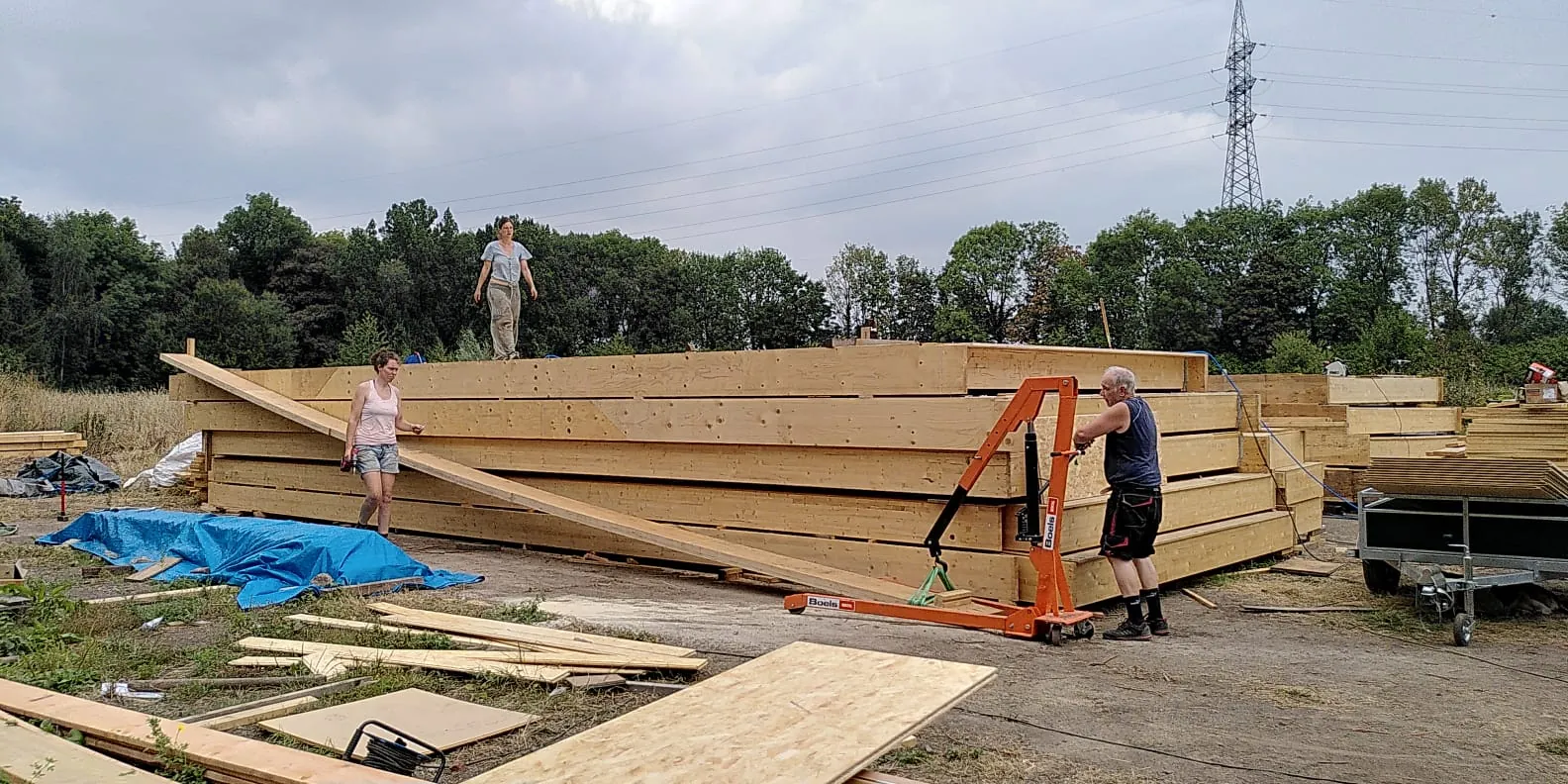

Préfabrication des murs

Les murs et planchers des phases 2 et 3 sont montés et travaillés au sol, à plat sur les tables, à l'arrière du bâtiment.

Les éléments préfabriqués

Octobre 2022

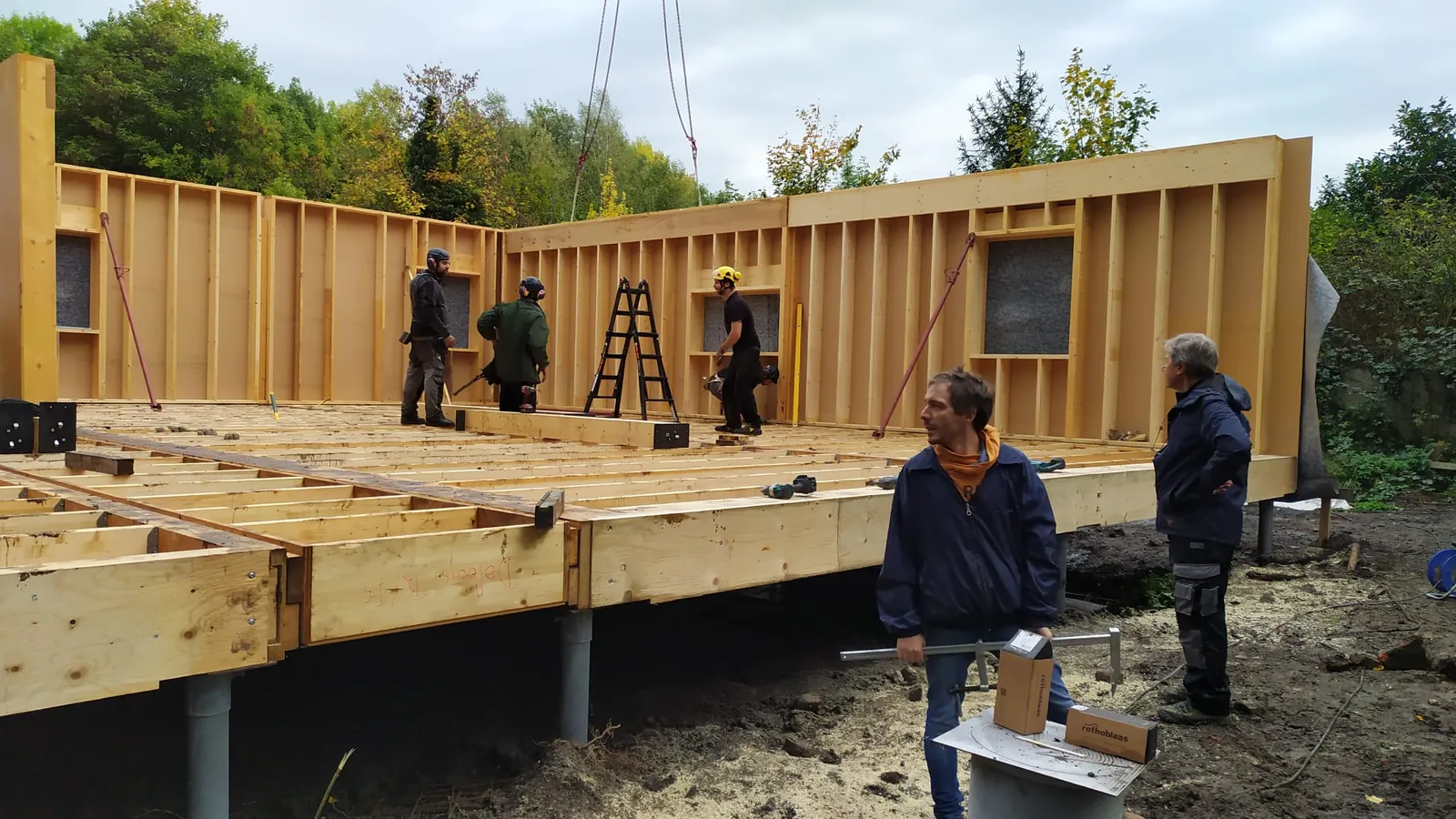

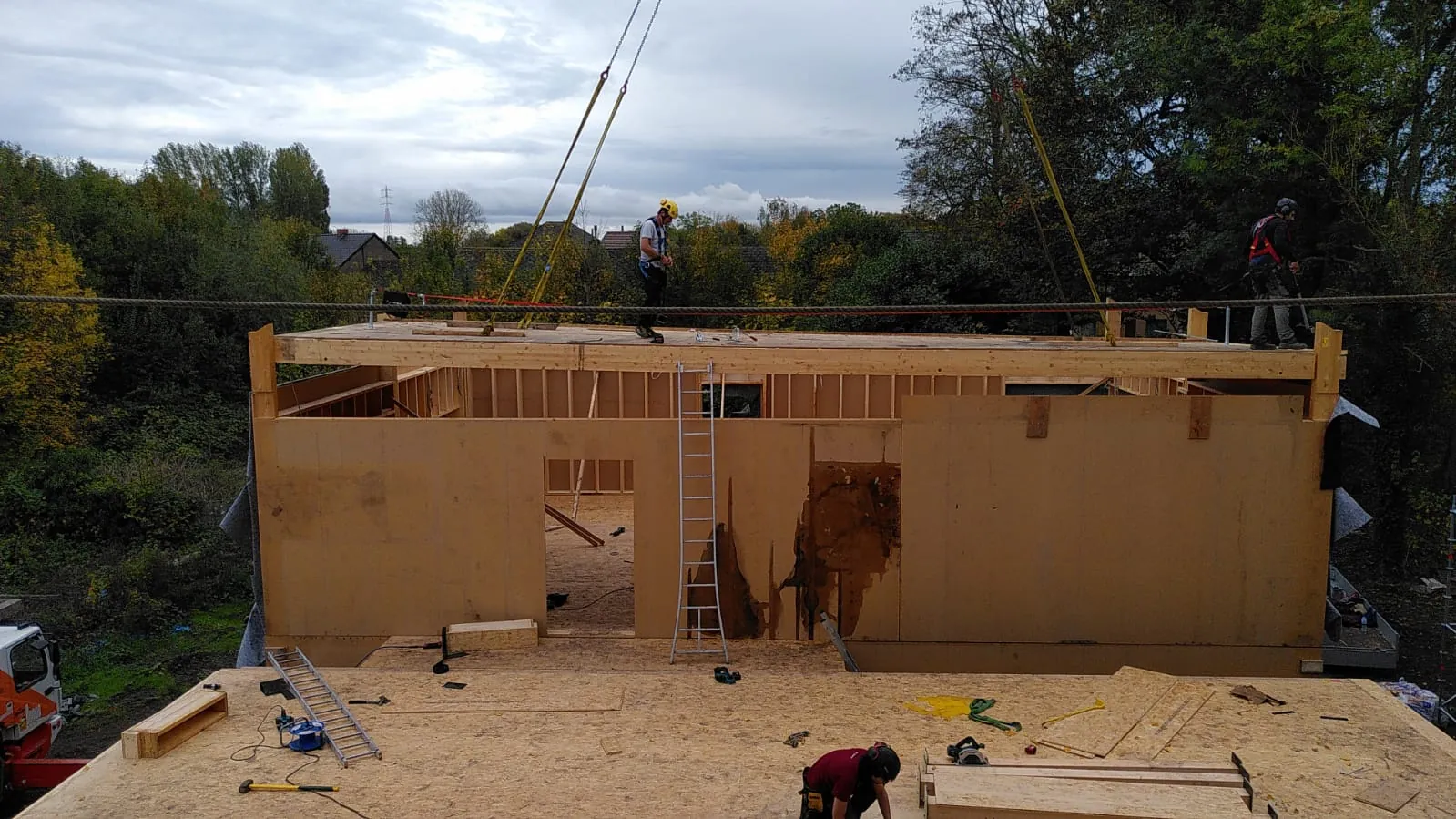

La grue lève toute l'ossature

Les éléments préfabriqués sont mis debout à l'aide de la grue. Très impressionnant ! La totalité du bâtiment est montée : l'ossature est complète. Au même moment, la dalle de la cave est coulée.

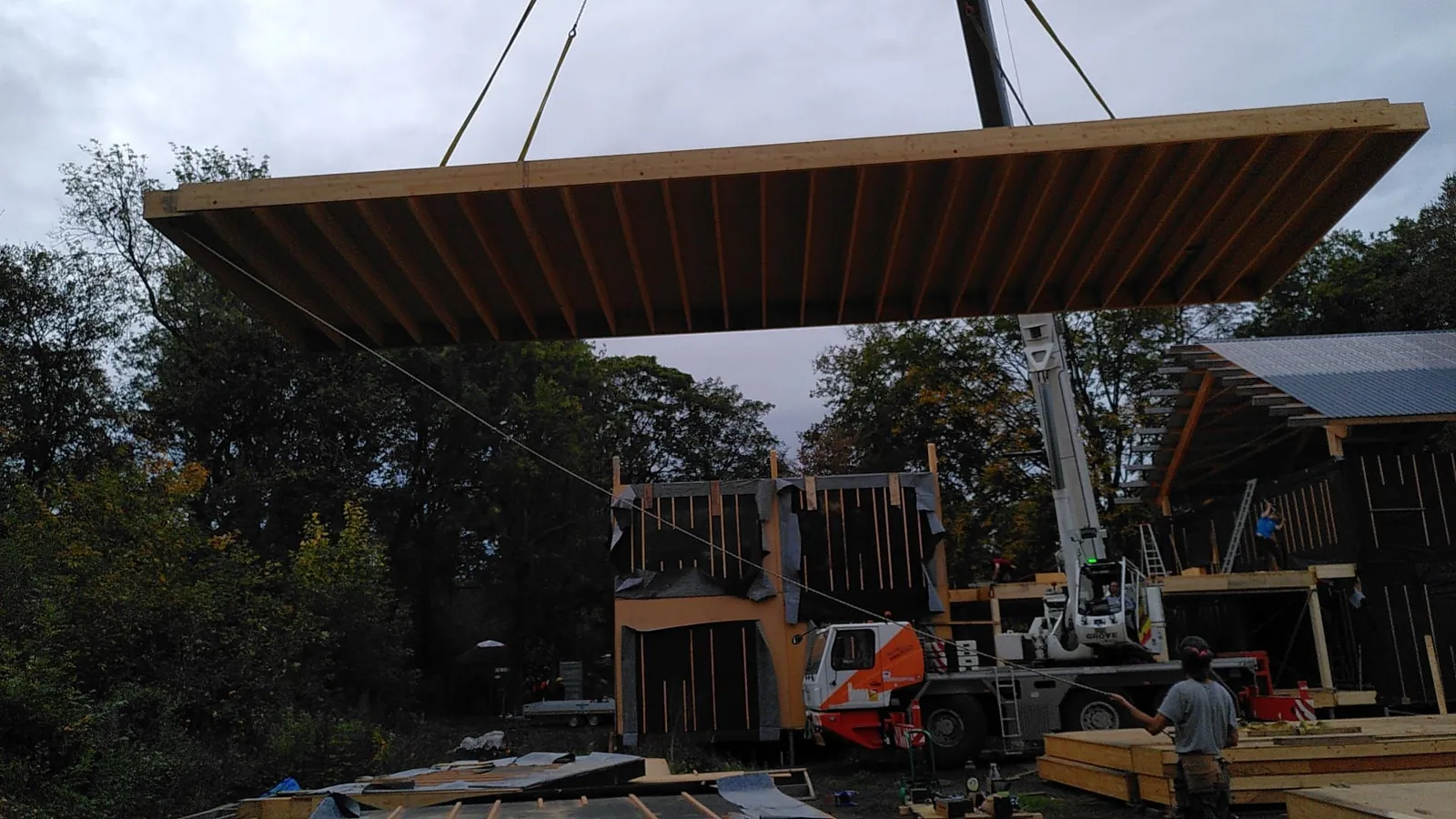

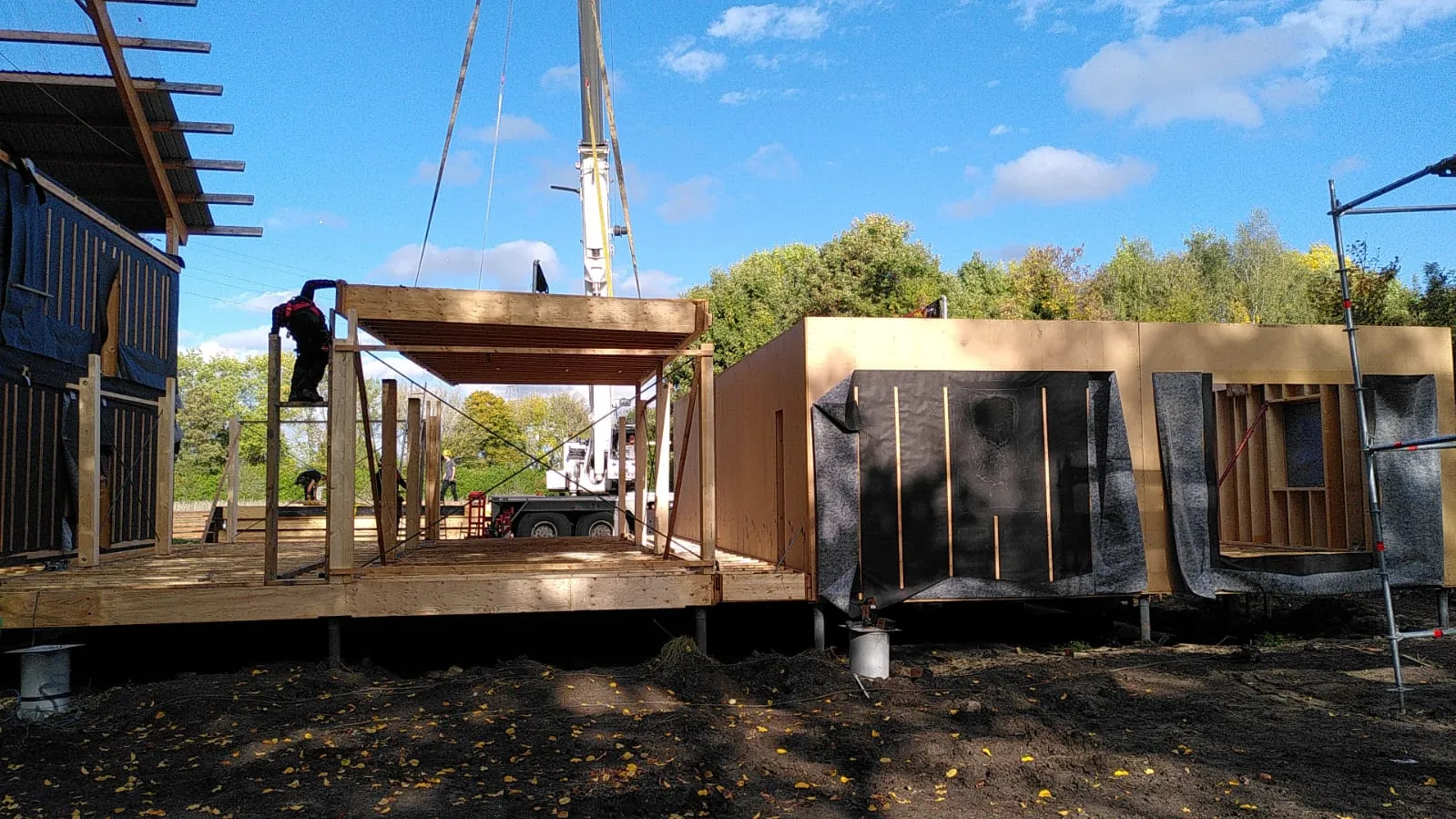

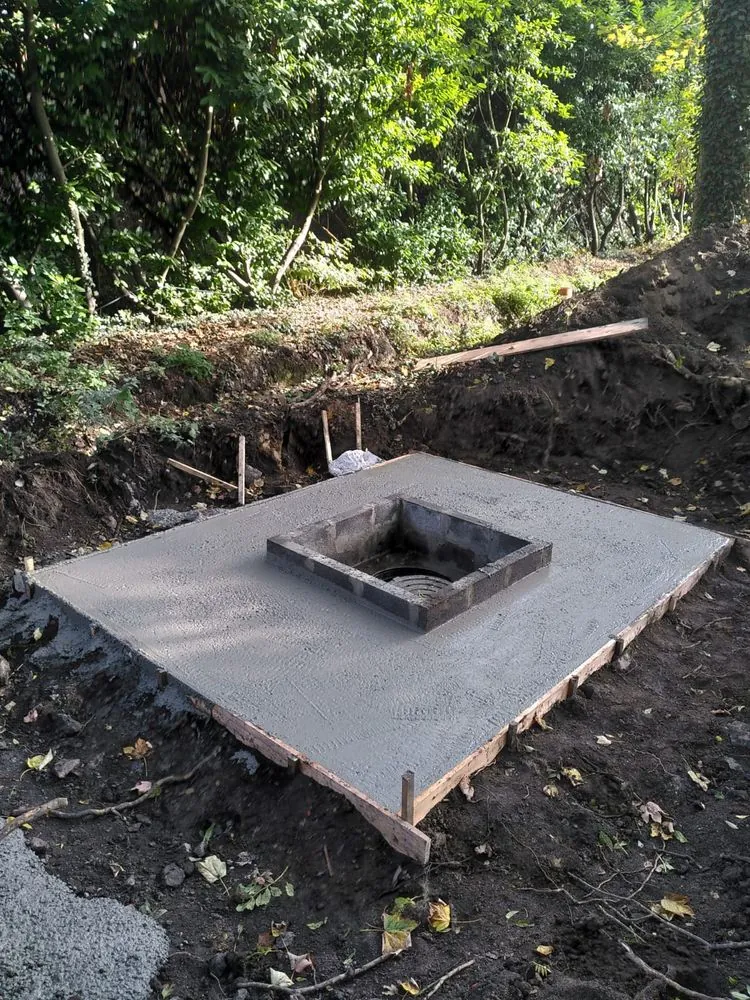

Levage d'un murUn plancher dans les airsL'ossature prend formeVue depuis l'étageFerraillage de la dalleLa trappe de la cave

2023

2023

Pare-pluie, fermeture et châssis

Le bâtiment se ferme : pose du pare-pluie, fermeture des appartements et installation des châssis. Le chantier avance au rythme des week-ends et des coups de main.

L'équipe du chantierSur le toit, septembre 2023Réunion de travail, novembre 2023

2024

Mars 2024

Le travail continue à l'intérieur

Gros œuvre fermé, le chantier se poursuit dans les appartements et les espaces communs.

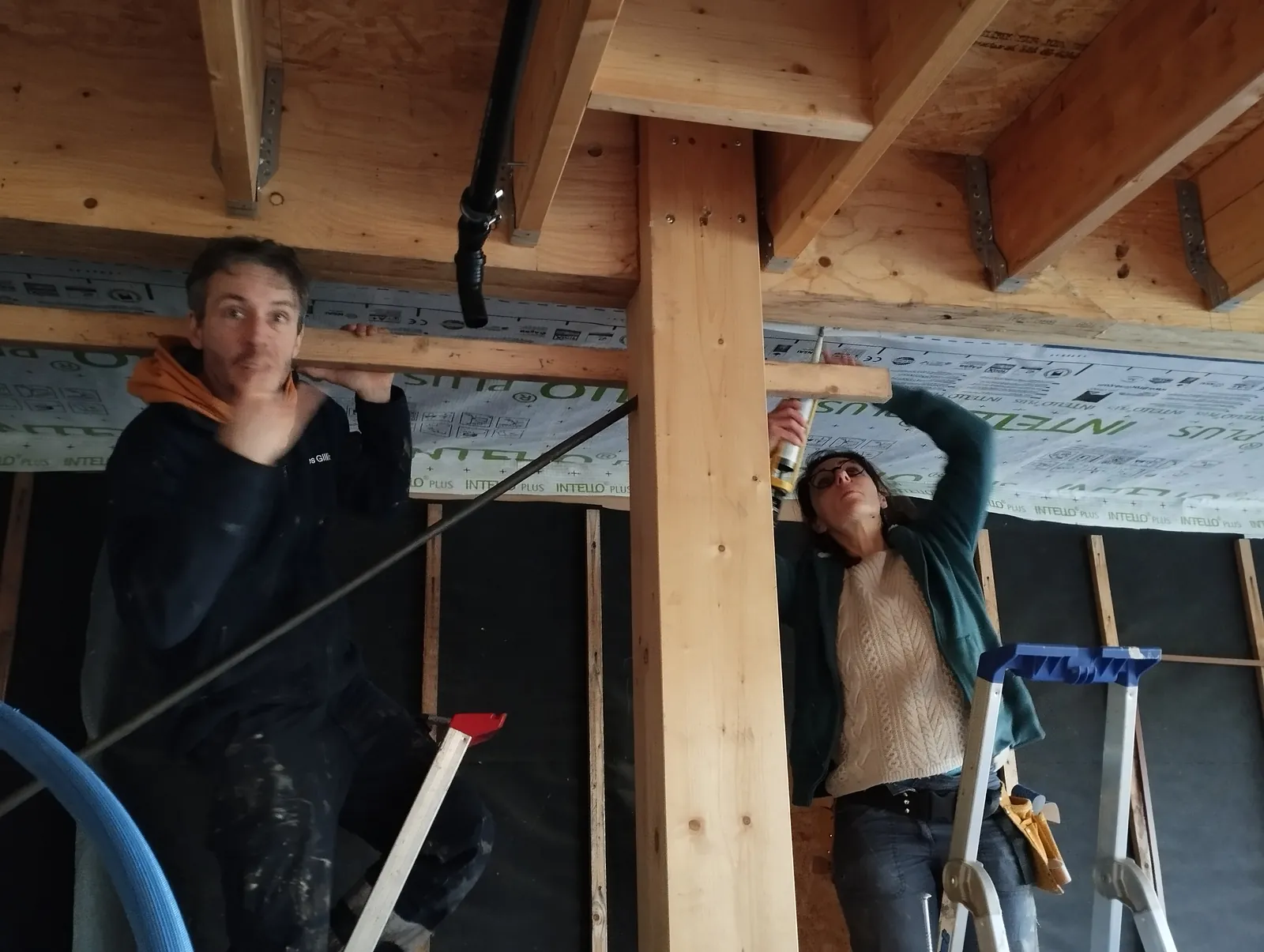

Travaux au plafond, mars 2024

2025 et après

Mars 2025

Trois appartements remis en vente

Trois familles du collectif d'origine quittent le projet. Leurs appartements sont proposés gros œuvre achevé ; le lot 1 est déjà cloisonné, avec l'eau et l'électricité en place.

Découvrir les appartements →

Prochaines étapes

Finitions des communs, puis l'habitat léger

Finitions des espaces communs (éclairage, cuisine, terrasse, escaliers, fumisterie), aménagement des jardins privatifs et des parkings, puis, plus tard, les cabanes et zomes de la deuxième étape.
